外墙岩棉施工方案
1 工程概况:
外墙保温设计为40mm憎水型岩棉板,屋面采用60mm厚憎水型岩棉板薄抹灰外墙外保温系统。
2 编制依据:
(1)本工程外墙外保温设计说明及设计变更文件
(2)《建设节能工程施工质量验收规范》gb50411—2007
(3)《建筑工程施工质量验收统一标准》gb50300—2001
(4)《建筑装饰装修工程质量验收规范》gb50201—2001
(5) en 13500《岩棉外墙外保温系统》
(6)《建筑外墙外保温系统用岩棉制品》 (报批稿)
(7) 《外墙外保温建筑构造图集》10j121
(8) 国家、地方、行业现行法律、法规
(9) 工程合同等相关文件
3 施工管理组织机构图
项目经理 项目技术负责人
质量员
施工员
图3.1管理组织机构图
4 施工方案:
4.1 (按不同分项工程分别制定施工方案)
1、工艺流程:
基层处理 →配置胶粘剂 →粘贴岩棉板→钢丝网→安装8cm固定件 →抗裂砂浆→抹面砂浆(第二道)→保温系统验收
2、准备工作:
(1)整无损伤、符合合同规范的材料设备;附有原厂证明书测试报告或公认机关检验证明书者免验。(经检验合格的材料)
(2)材料进入施工现场卸车、堆放时,为避免材料破损所采取的措施 由专人搬运至指定地点,堆放整齐,用彩条布盖好。 。
(4)门窗洞口建筑节能构造措施门窗等洞口四角处应采用整块岩棉板切割成型,不得拼接,岩棉板的接缝距洞口四角距离应大于200mm,洞口四边的其它岩棉板宽度也应不小于200mm。
3、系统及材料性能指标:
1.弹控制线、挂基准线:
1.1从最高点排通线,每三层做一个节点,做到墙体垂直;
1.2根据建筑立面设计和外墙外保温技术要求,在墙面弹出窗水平、垂直控制线等;
1.3在建筑外墙大角(阴阳角)及其它必要处挂垂直基准线,每个楼层适当位置挂水平线以便控制岩棉板的垂直度和平整度。 2.粘结砂浆
2.1采用专用砂浆搅拌机,把胶粘剂按1:0.3配合比搅拌;搅拌时间不少于5min,搅拌必须充分、均匀,稠度适中;【外墙岩棉施工方案】
2.2拌制砂浆的过程中绝不允许掺加水泥、快凝剂、防冻剂、填充料、色料等任何形式的添加剂; 3.基层上粘贴翻包钢丝网
3.1凡在粘贴的岩棉板边缘外露处都应做钢丝网翻包处理,具体部位包括:1)勒脚收头处;2)门窗洞口处;3)女儿墙收头处
3.2裁取300mm宽的钢丝网;
3.3需要做翻包处理的部位基层上抹出100mm宽2~3mm厚的粘结砂浆;
3.4抹好的粘结剂上铺设钢丝网,并用不锈钢抹子均匀压入粘结剂内,用锚栓固定宽度100mm,让剩下部分钢丝网甩出并保持清洁,待将来翻包用。
4.粘结剂:
4.1在岩棉板表面上用点框结合法涂抹粘结剂;
4.2应保证粘结剂在岩棉板表面的有效粘结面积应控制在50%且必须牢固。

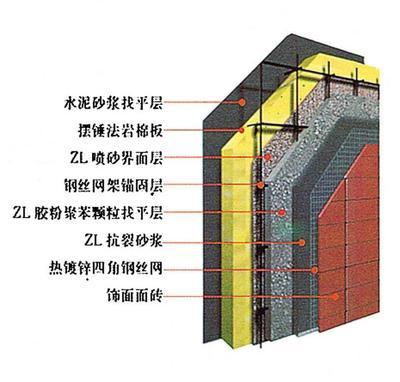

4.3用不锈钢抹子在板边抹出50mm宽连续的粘结砂浆条,并在板中间抹出8个直径不小于100mm的粘结砂浆块,厚度均不小于8mm,具体布置方式如下图所示。
4.4为了杜绝产生冷热桥,外墙装饰的时候,岩棉板的侧边不得涂抹粘结剂,沾到侧边的砂浆应立即刮除。做到无碰头灰。 5.粘贴岩棉板
5.1已抹好粘结砂浆的岩棉板由勒脚部位开始,或从每个节点的部位开始自下而上,岩棉板长边沿水平方向铺设粘贴;
岩棉板
5.2竖缝应逐行错缝1/2板长或≥200mm;
5.3在墙角处应两侧岩棉板应错茬搭接,并保证墙角垂直度;
- 上一篇:钢结构工程专业承包企业资质等级
- 下一篇:外墙保温材料有哪些,外墙砖的利弊有哪些
